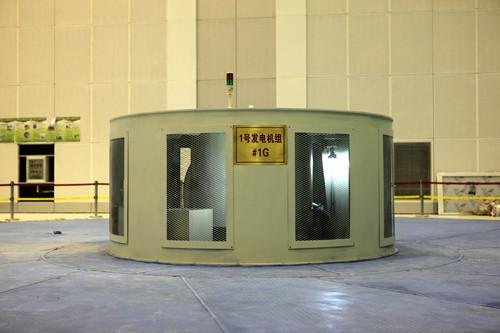

6月28日,华电鲁地拉水电站首台发电机组——1#机组第一次启动试验成功,意味着该台机组全面进入有水调试阶段。

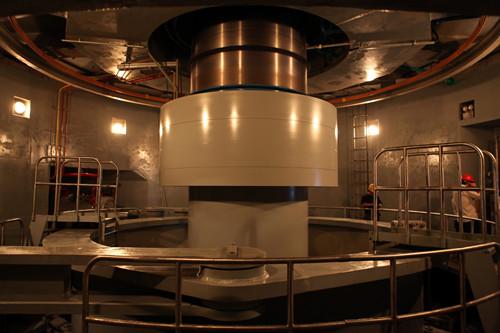

6月28日上午9点08分,随着现场总指挥一声令下,1#机组转速从零开始,分阶段缓慢升至额定转速,并在额定转速状态下通过6小时运行考验。下午15点19分,第一次启动试验顺利结束。
鲁地拉水电站一号水轮发电机组的安装,于2013年6月19日通过启动验收委员会检查验收,具备充水条件。6月22日尾水洞、尾调室充水完成,25日尾水管充水,26日完成蜗壳、压力钢管及进水口充水,28日首次开机到15时19分停机,成功完成首台机组流道充水、首次启动、空载、瓦温稳定、过速等试验项目,经过对所采集的机组数据进行认真分析,机组各轴承瓦温和各部位震动、摆度值均在标准范围内。
下一步, 鲁地拉电站启动试运行指挥部将精心组织各参建单位通力合作,逐项加紧进行后续验证试验工作。
